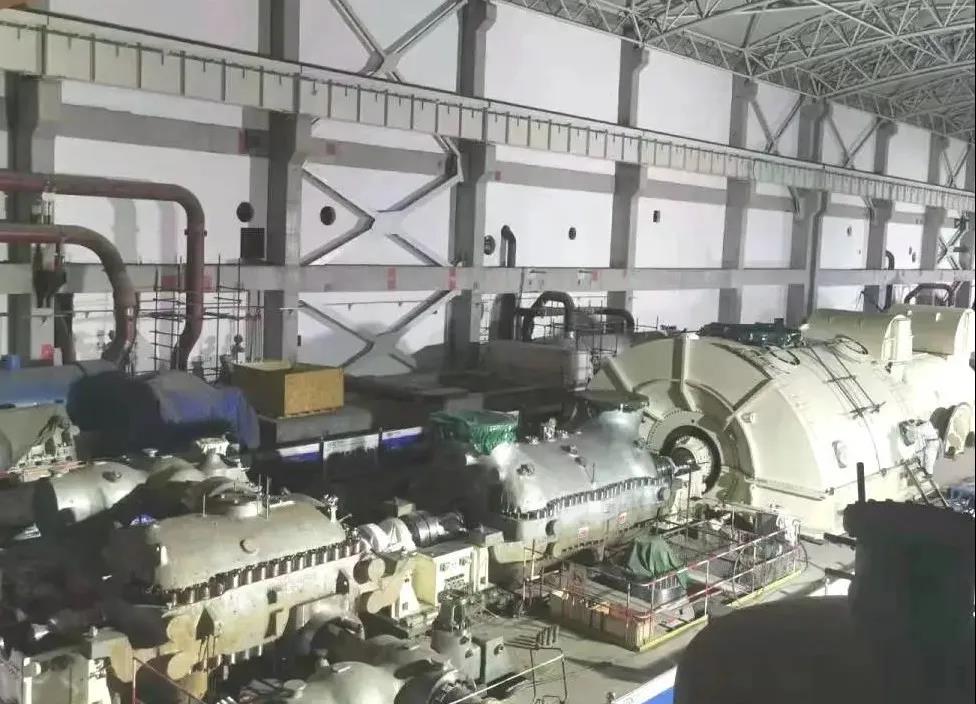

10月30日3時10分,新疆現場傳來捷報,由哈電集團汽輪機公司設計制造的新疆準東五彩灣北三發電有限責任公司1號機組順利定速3000rpm。
新疆準東五彩灣北三發電有限責任公司1號機組是由哈電汽輪機研制的一次中間再熱,單軸、三缸、兩排汽,帶有1100mm鋼制末級動葉片的660MW超超臨界間接空冷反動式汽輪機組。
4月5日,北三電廠1號機組完成扣缸節點。
汽輪機設備陸續發至現場后,哈電汽輪機為配合做好電廠安裝工作特派遣專業技術人員深入現場,開展現場技術服務工作。在設備安裝前,現場服務人員組織、邀請總包、業主、安裝、監理單位參加汽輪機設備安裝交底會議;在安裝過程中,服務人員把設備技術文件的要求對施工方進行了詳細講解并對設備安裝順序的交叉予以說明;在設備安裝結束后,協助現場施工人員對設備安裝狀況進行有效檢查,對現場發生的問題及時處理,得到了用戶及各參建單位的高度認可。
